EIN EINFAMILIENHAUSHAUS IN SYSTEMBAUWEISE IN LOTZWIL

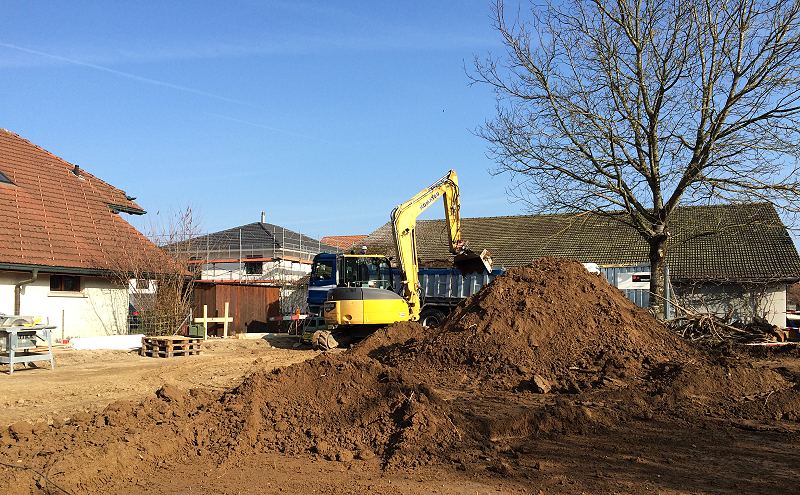

IN LOTZWIL HABEN ENDE MÄRZ 2016 DIE BAUARBEITEN BEGONNEN

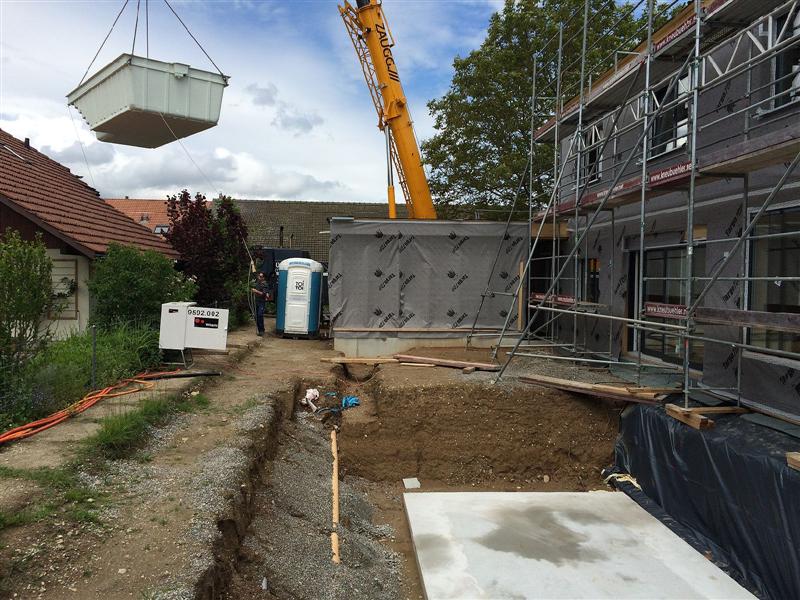

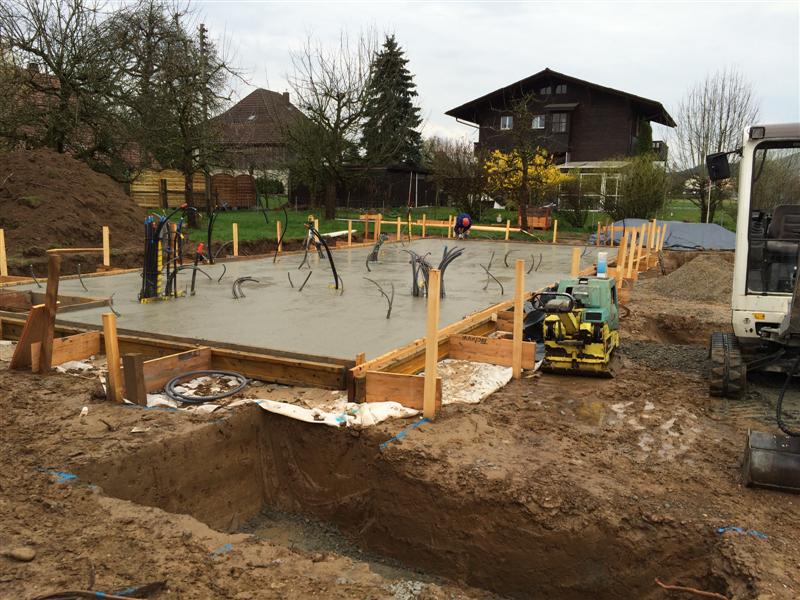

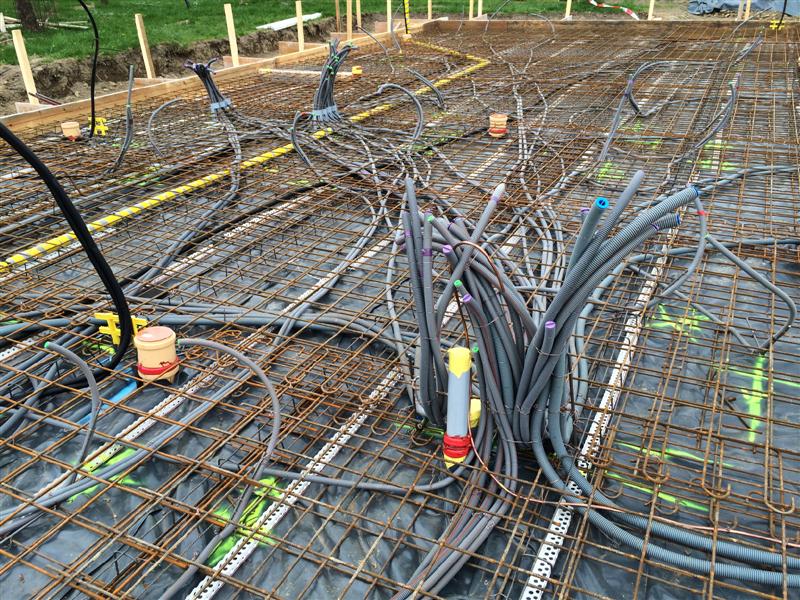

DAS HAUS IST NICHT UNTERKELLERT UND DIE BODENPLATTE STEHT AUF EINER 40CM DICKEN MISAPOR-ISOLATION

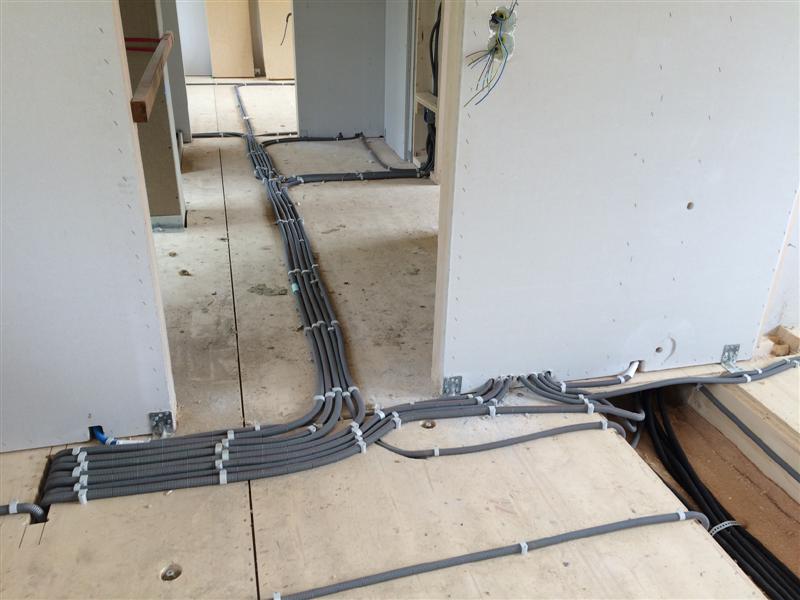

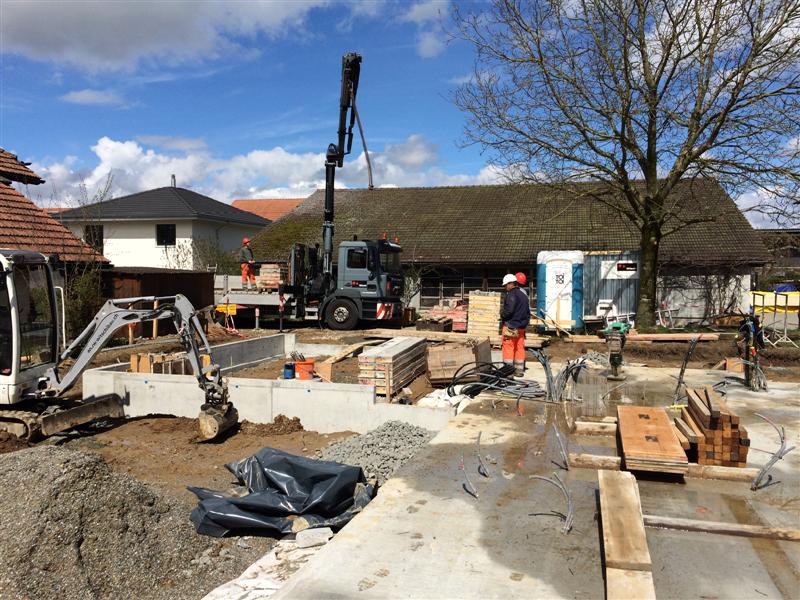

DA HAT ES VIELE LEITUNGEN! UNTEN: DIE BODENPLATTE IST FERTIG UND DIE FUNDATION DER GARAGE WIRD GEMACHT

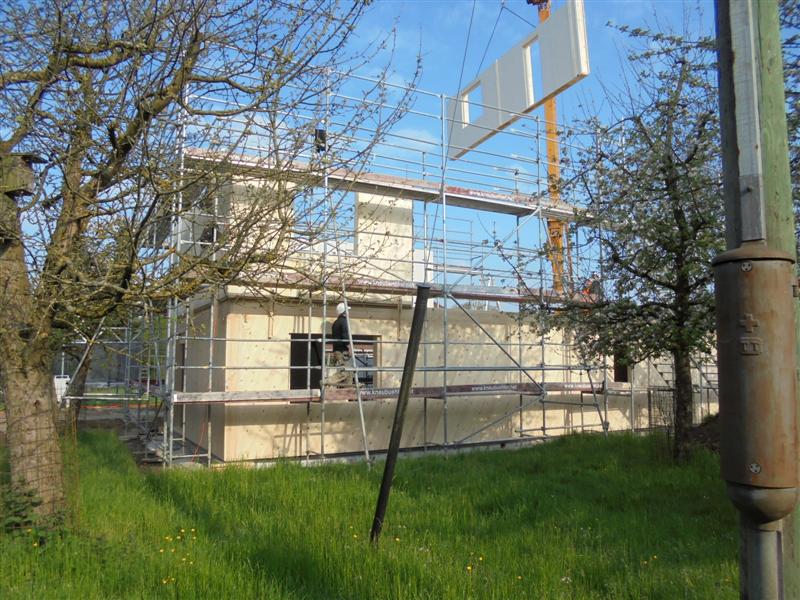

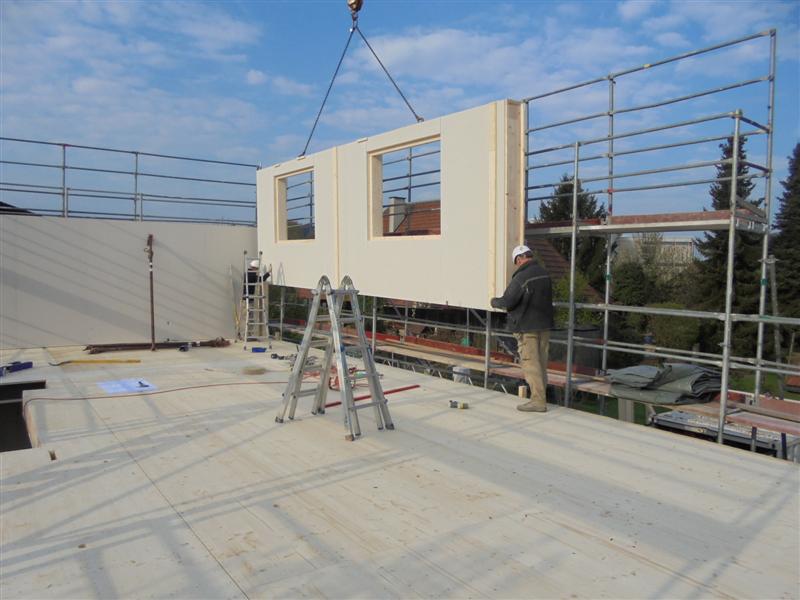

AM 2. MAI WIRD AUFGERICHTET. DAS HAUS STEHT INNERHALB VON NUR 2 TAGEN

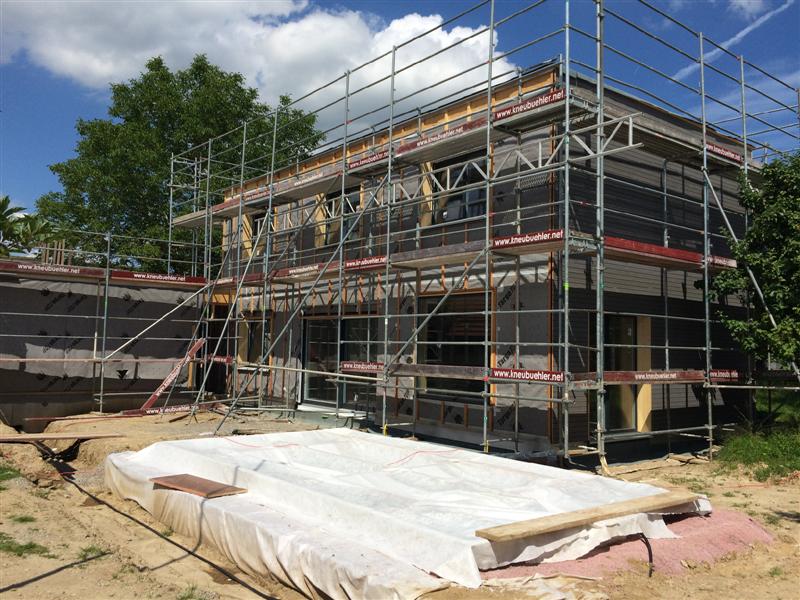

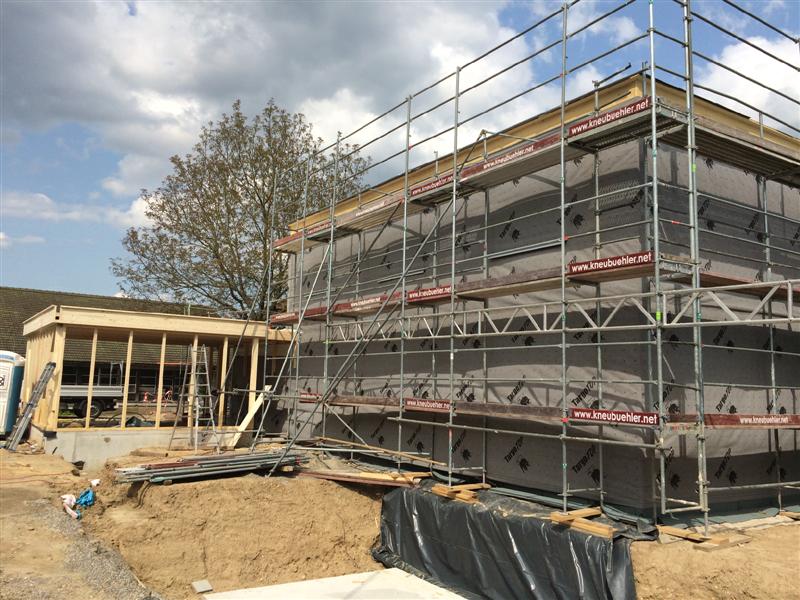

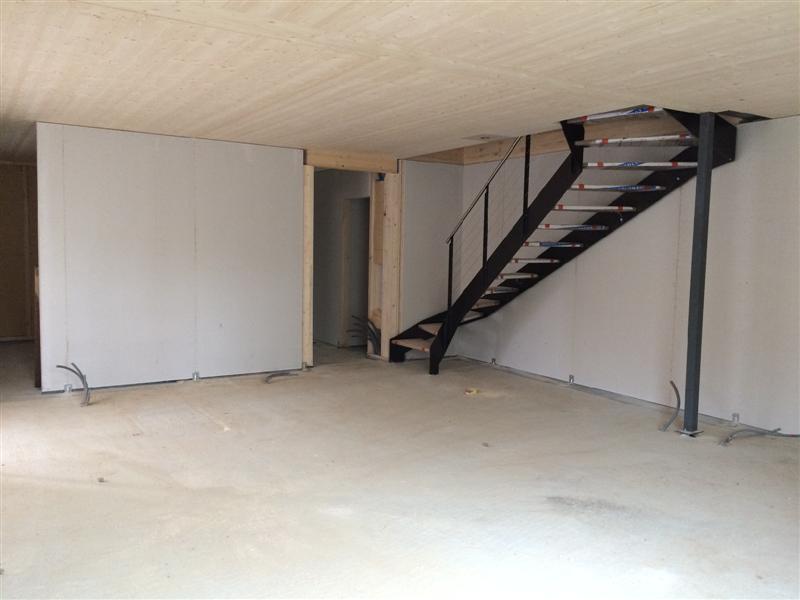

INNEN GEHT’S MIT AUSBAUARBEITEN UND DER HAUSTECHNIK WEITER
DIE FENSTER SIND DRIN UND ANFANGS JUNI AUCH BODENHEIZUNG UND UNTERLAGSBÖDEN. GERADE MAL 2 1/2 MONATE!

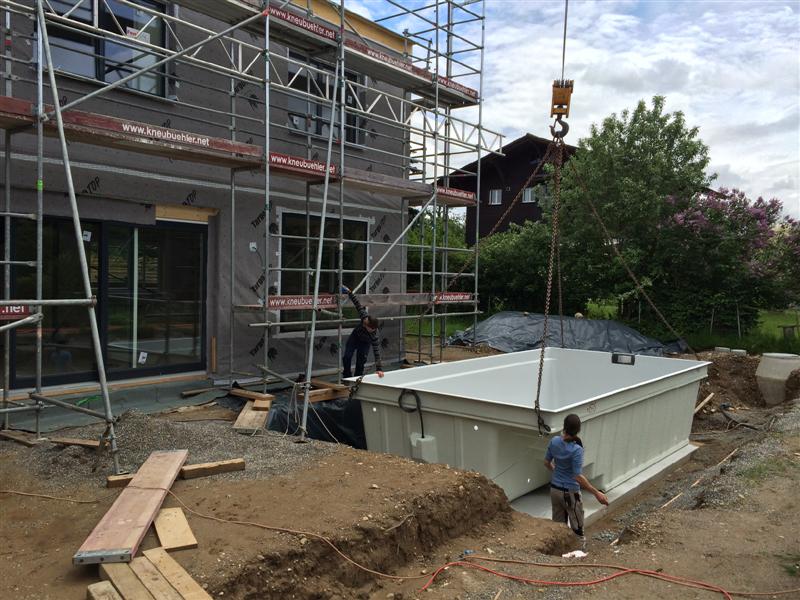

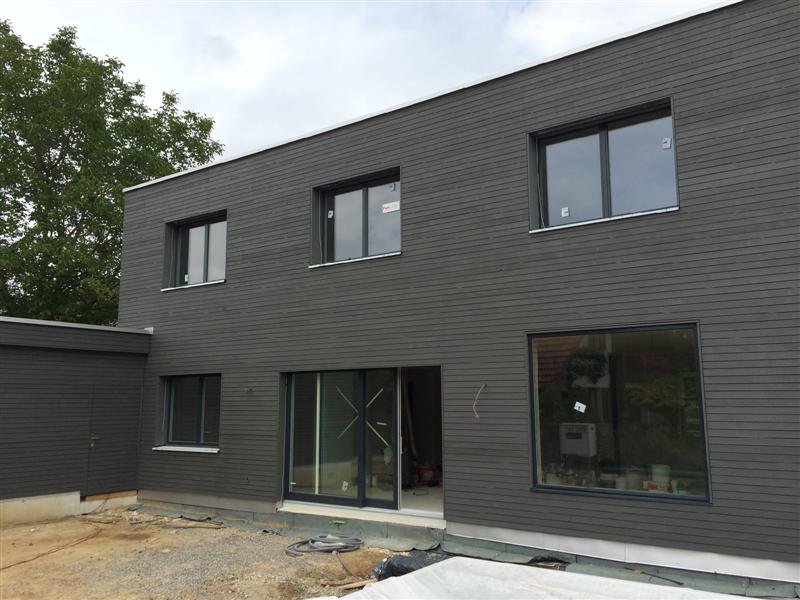

ANFANGS JULI KOMMT DER POOL UND DIE FASSADE WIRD MIT HOLZ VERKLEIDET

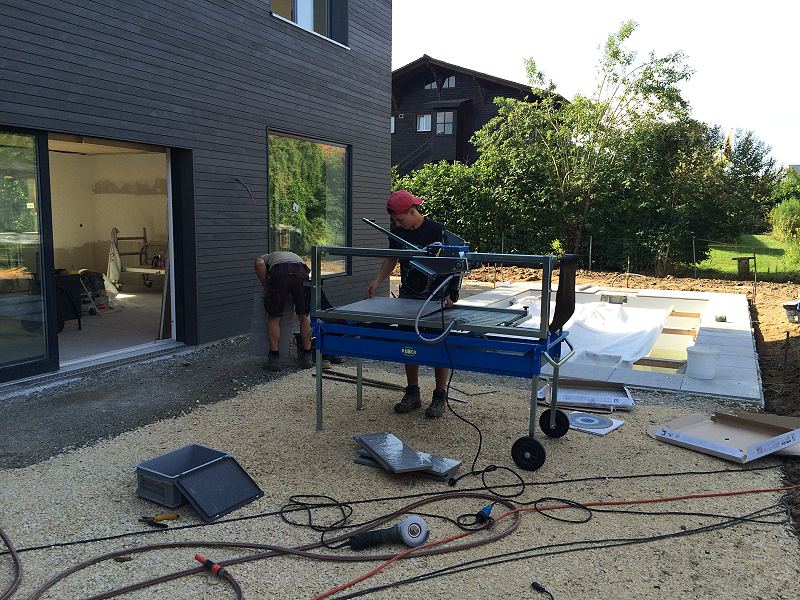

BIS ENDE JULI IST DER UNTERLAGSBODEN TROCKEN FÜR DEN PARKETT. DAS GERÜST IST WEG, DER GÄRTNER KANN KOMMEN. 1. AUGUSTWOCHE: ELEKTROINSTALLATIONEN WEITERBAUEN, PLATTENLEGER. 2. AUGUSTWOCHE PARKETT. MITTE AUGUST FOLGT DANN DIE KÜCHE UND BIS ENDE MONAT SOLLTE DAS HAUS SCHON FERTIG SEIN. IN 5 MONATEN BAUZEIT. HOFFEN WIR, ES KLAPPT NOCH ALLES!
